「樋工法」

 オーソドックスで、効果抜群の水替え工法です。
 以前、紹介しました道路工事の現場で、反対車線側を工事していました。

 そう、樋を置いて、ボックスカルバートを施工する工事です。

 樋を置いたまま、ボックスカルバートの上半?を被せて、仕上がったら樋を撤去するという、ものすごく合理的な仮設をされていました。

 反対側は、つまり下流側でした。
 そこは、矢板締切も併用して、近隣の土地に影響ないように処置して施工されていました。

 矢板を打っていた時は、
 こんな感じ。

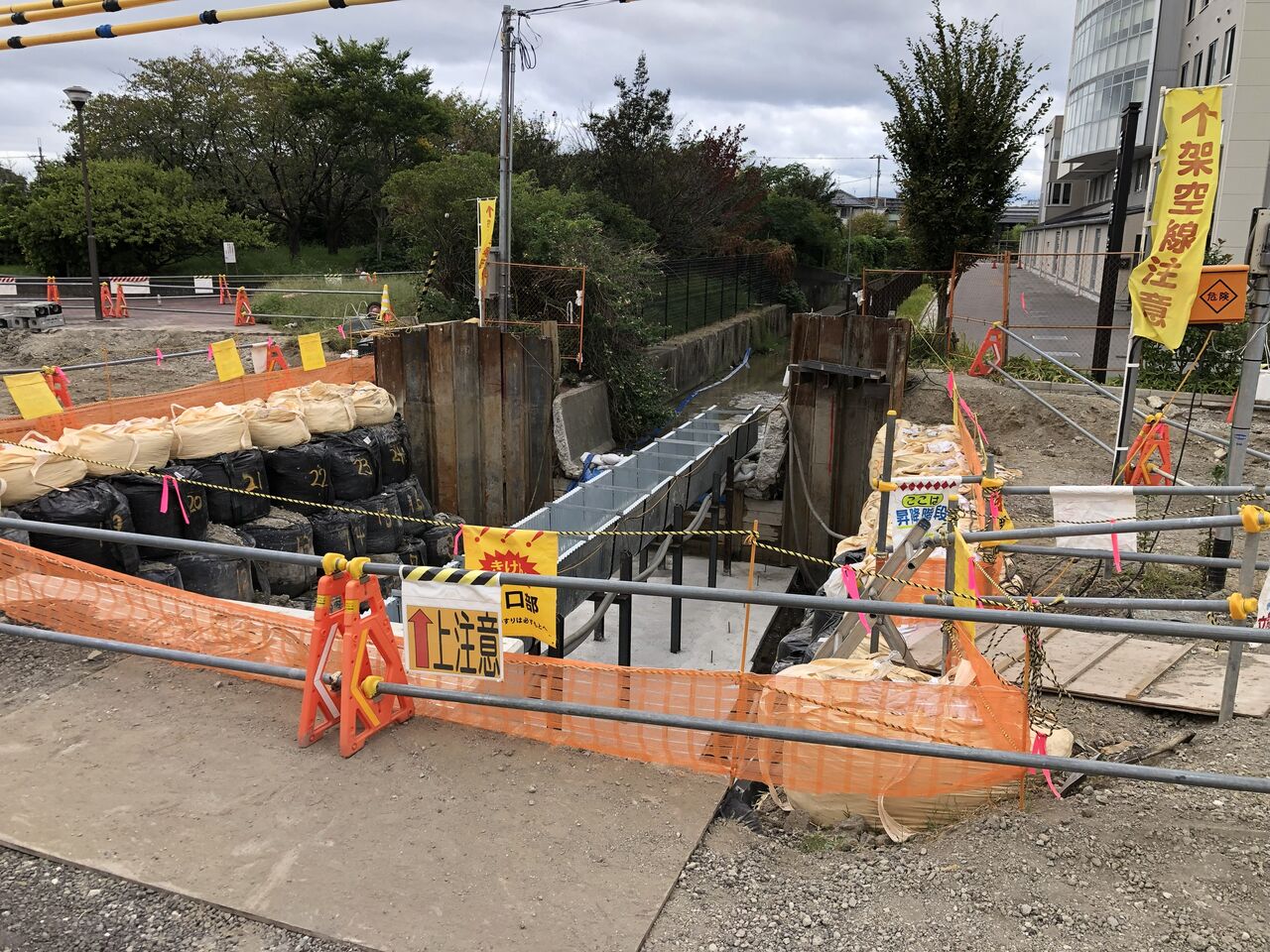

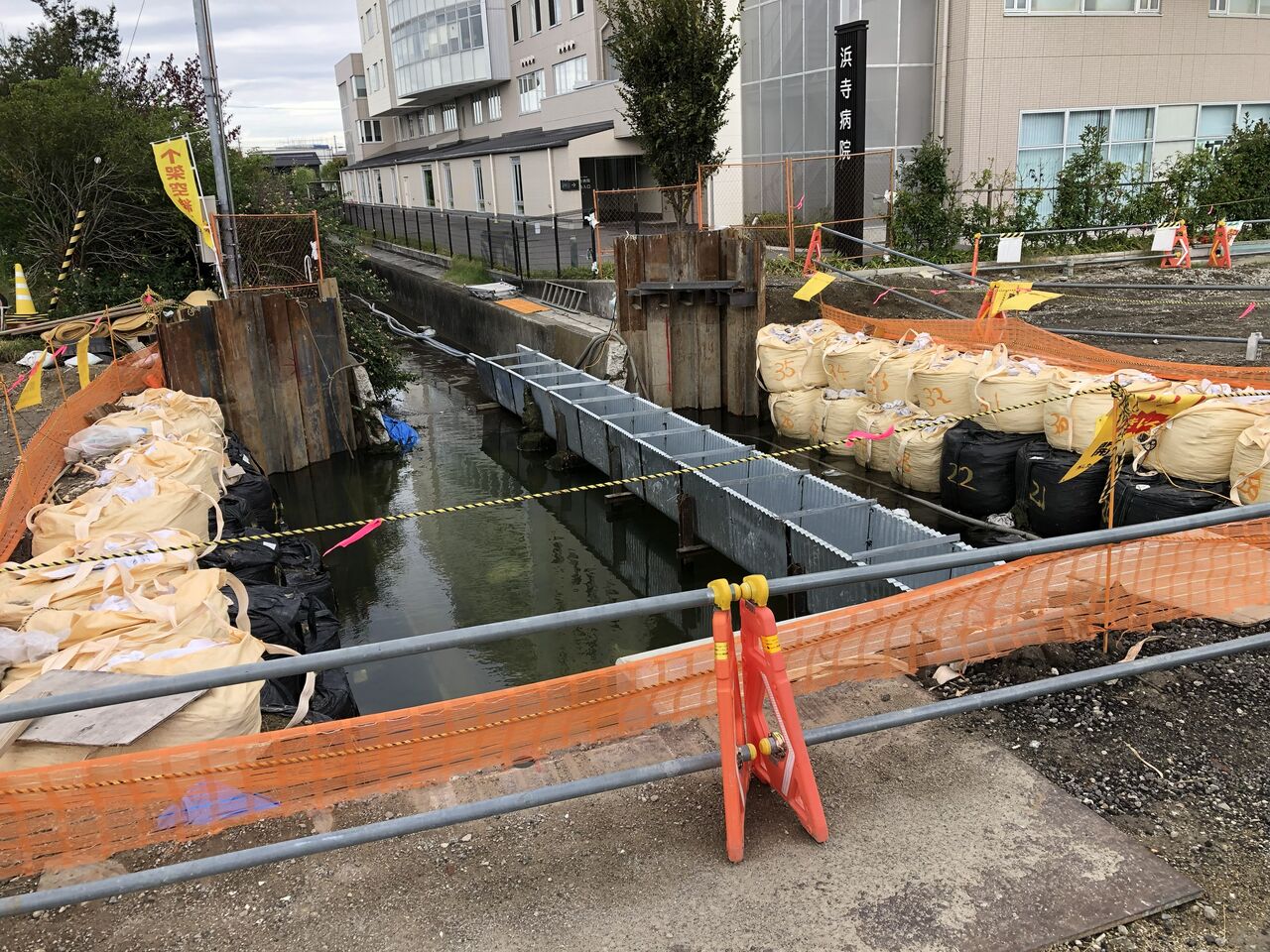

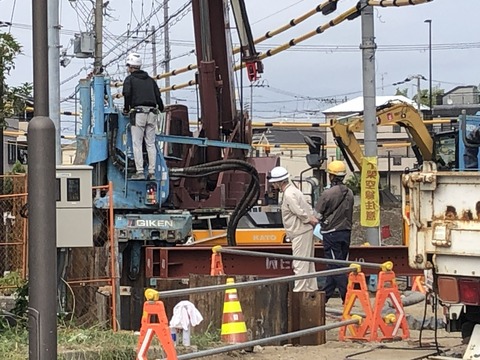

IMG_2172
 こんな狭いとこで、何やってるかなと思ってましたが、土留めしていたんですね、水路の両側。
 技研製作所のサイレントパイラーです。

 そんなこんなで、樋が出来たとこです。
 矢板あり、樋あり、ポンプ排水あり、大型土のうあり、の展示場みたいですね。

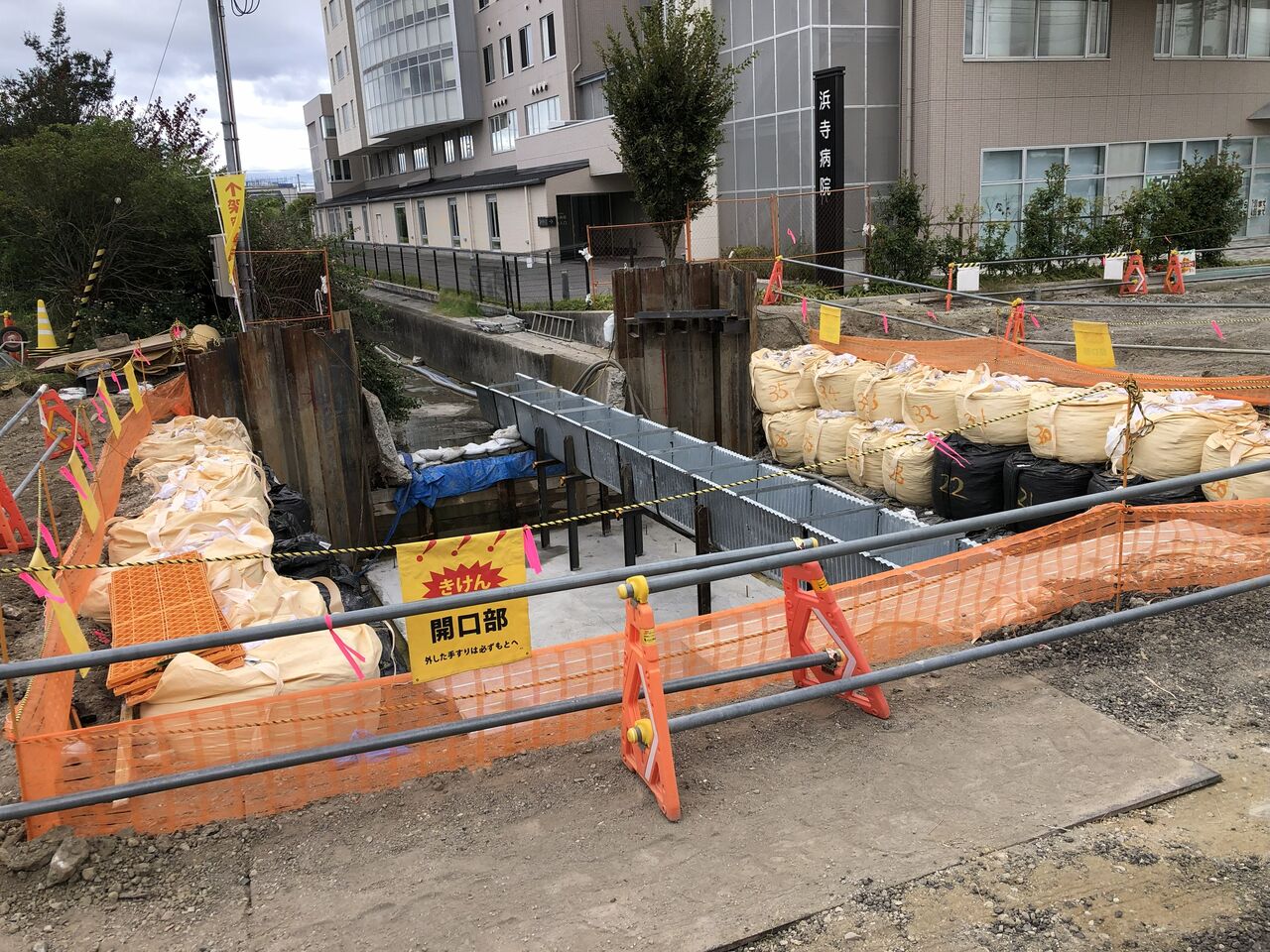

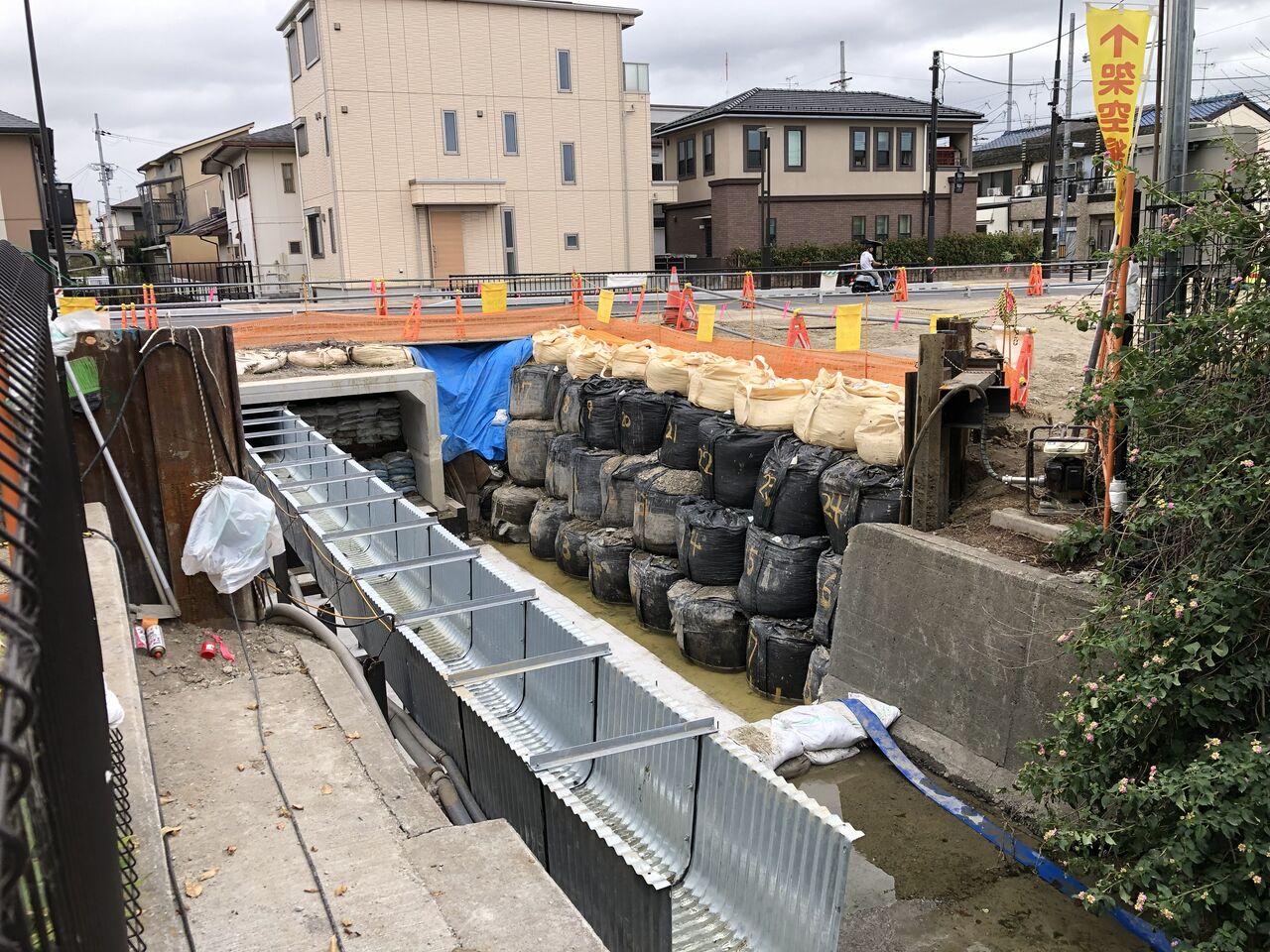

IMG_2301

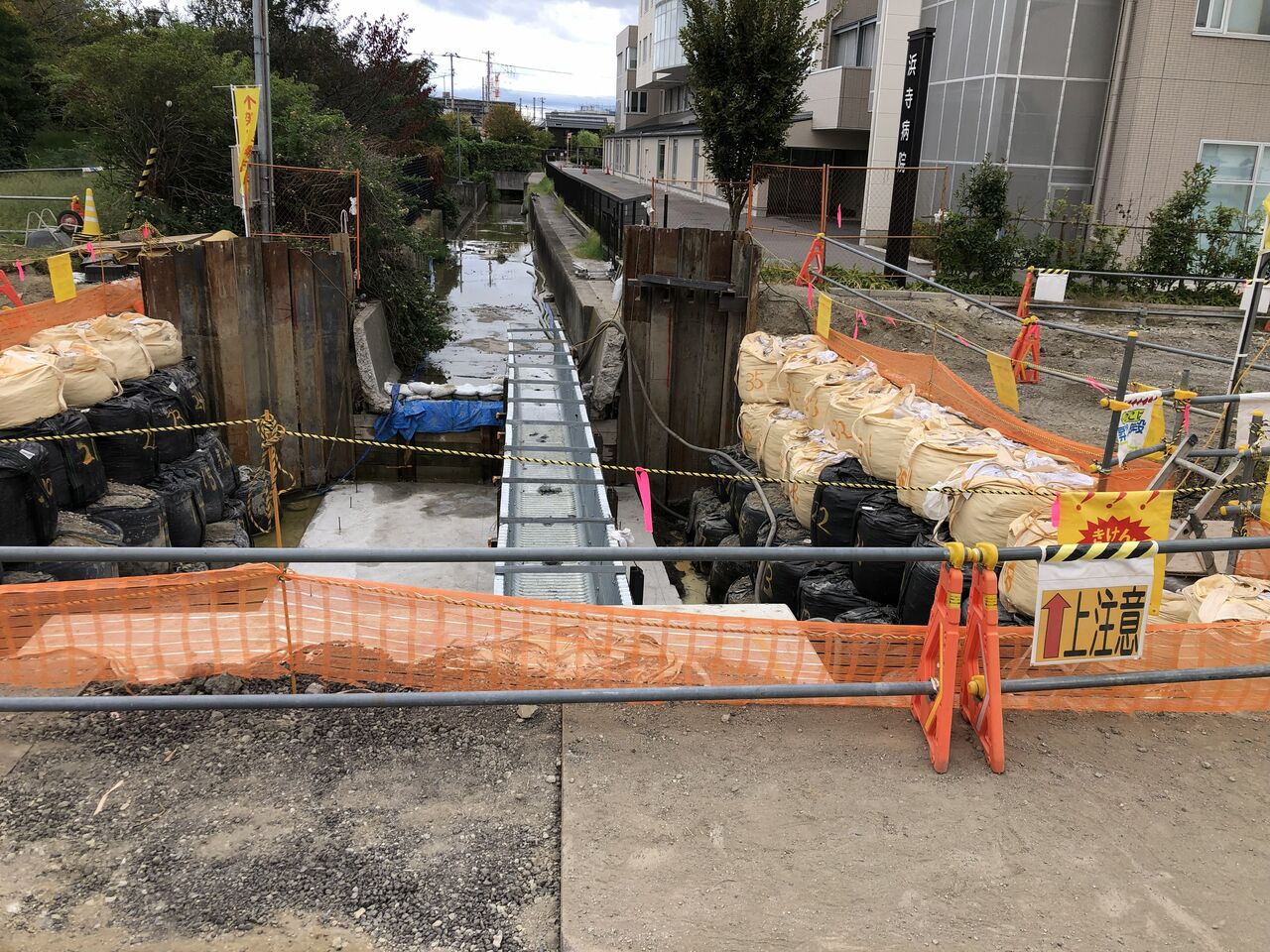

IMG_2302
 もちろん排水ポンプあり。窯場排水を併用。

 次は上流側(道路施工済み側)から見た状況です。

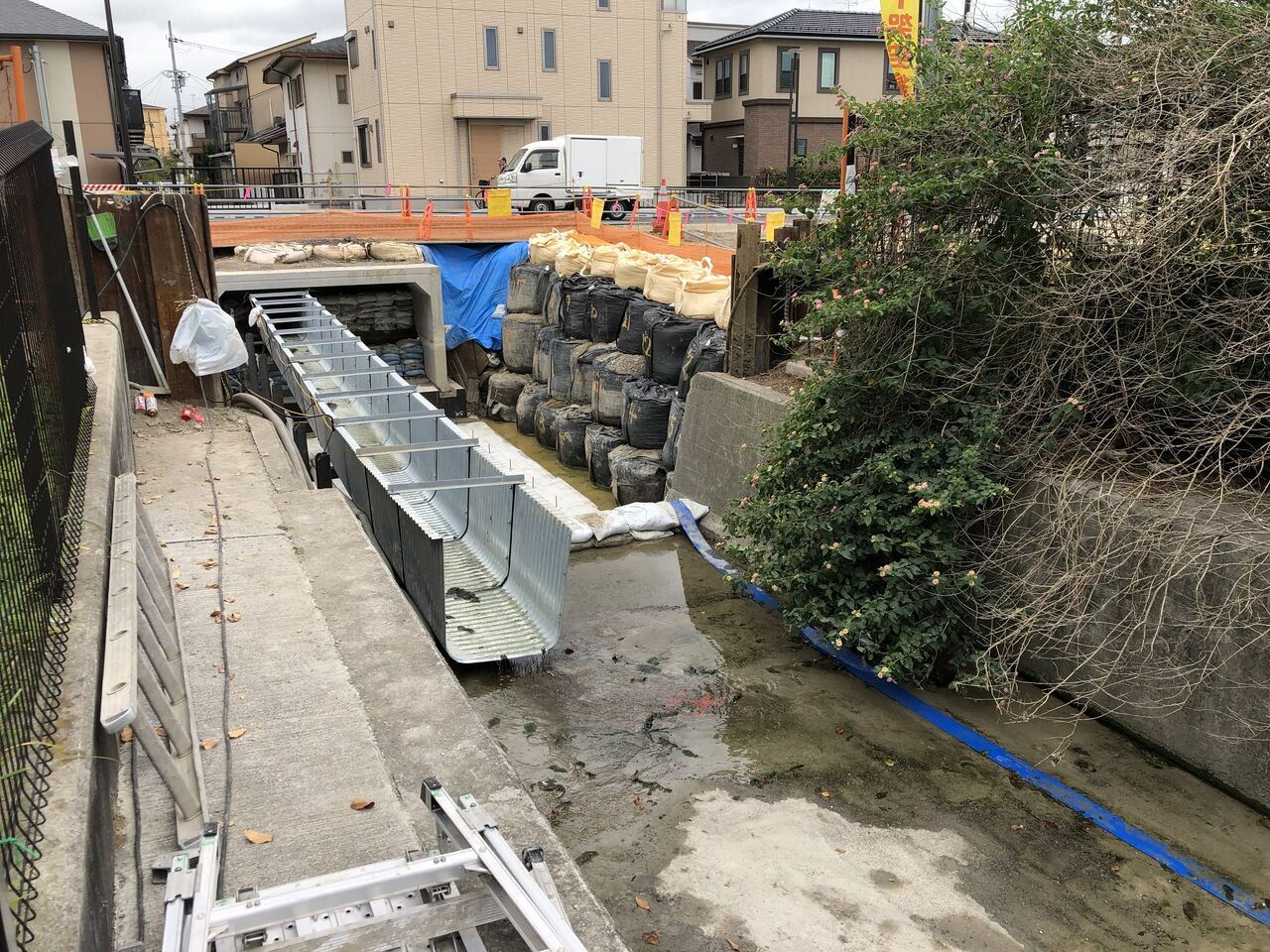

IMG_2294
IMG_2295
IMG_2296
 見事に、樋が浮いています。
 ここにBOX上半を被せるのです。

 次は、偶然ですが、出水時の状況を撮影できました。
 満水になっています。

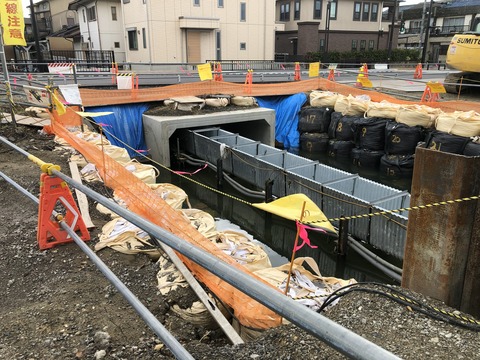

IMG_2336

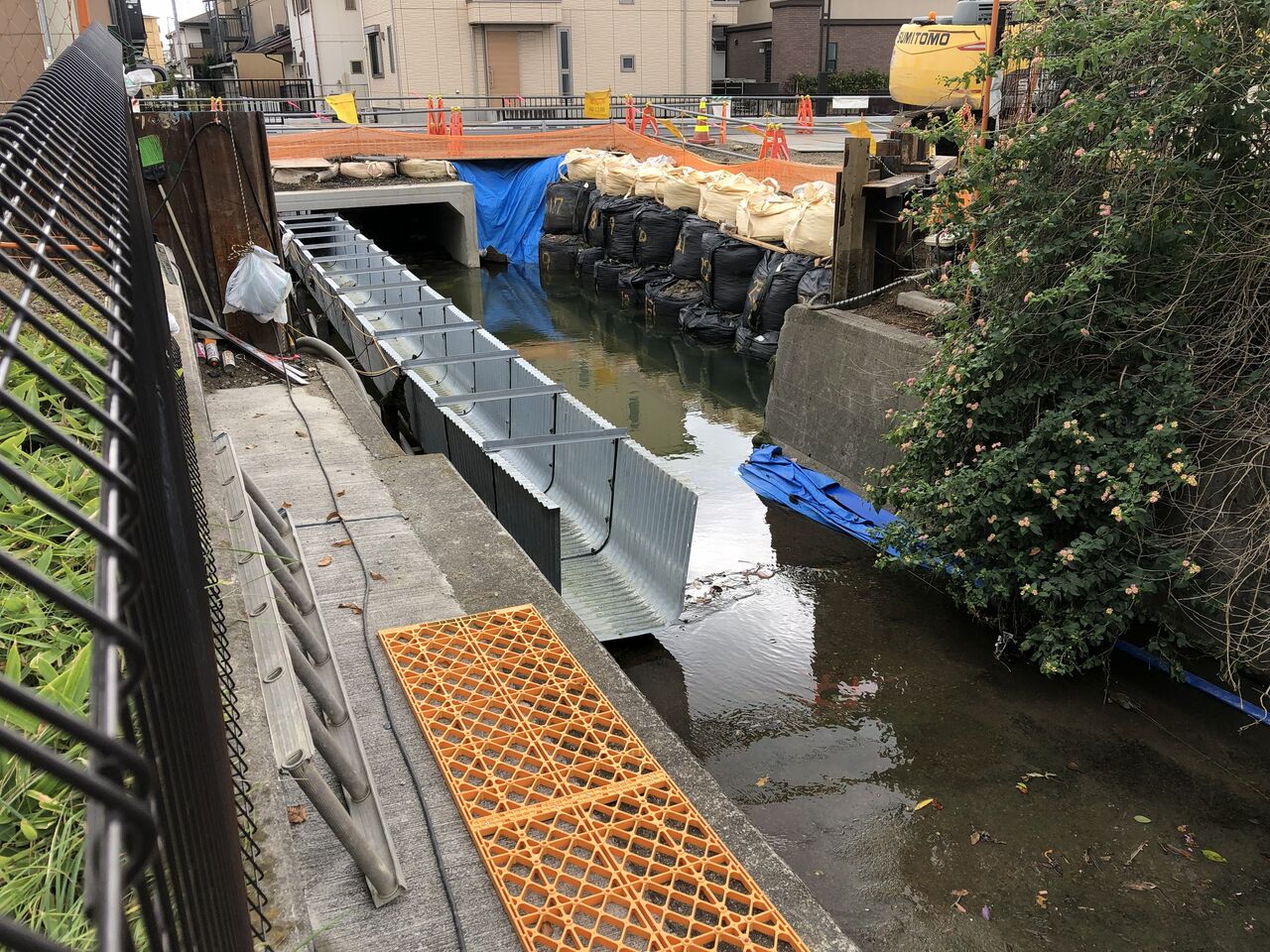

IMG_2337
IMG_2338
 上流の土のう締め切りが崩れたのでしょう。
 また、施工する時に直せばすぐに元通りになります。
 もし、土のうが崩れなければ、上流で詰まって氾濫してしまいます。
 ですので、土のうは崩れやすく積まないとなりません。
 リスク管理の一環ですよね。

 次は、完成。
 BOX完成です。

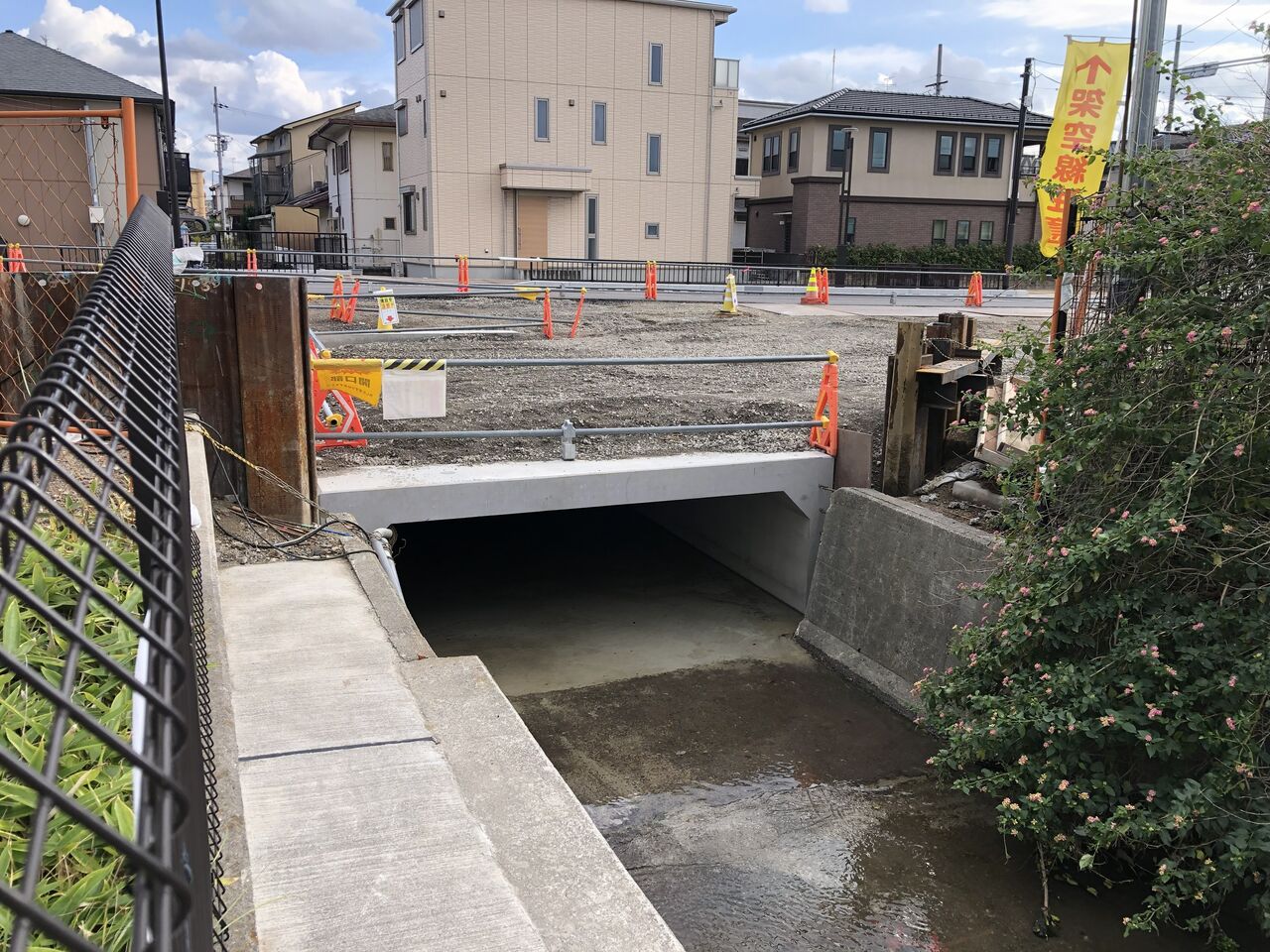

IMG_2485
IMG_2484
IMG_2483
 矢板は、抜かずに、切断でしょうね。
 抜くのに、パイラー持ってくるのは手間ですから。

 こんな感じで、近所の現場を見れば、勉強になりますよ。
 ぜひ!現場を見ましょう。

 ちなみに、後日、現場を再確認。
 きれいに仕上がっていました。
 矢板は、恐らく切断されていますね。
 少し、天端の形状が出ている感じ。
 埋め戻したところに注目。

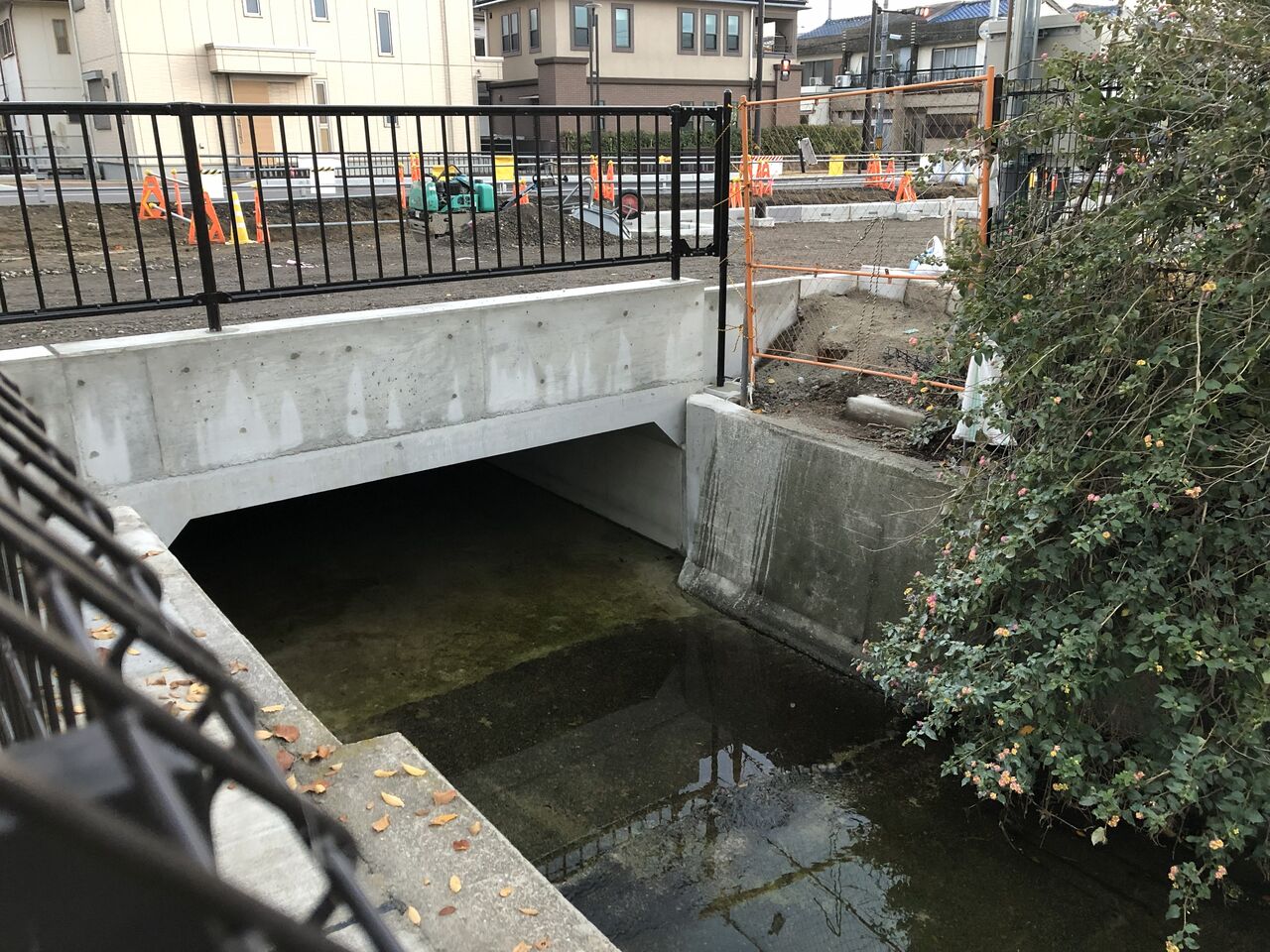

IMG_2755
 でしょうね。

 前回の樋工法の紹介ページ
 【関連記事(樋工法)】
 >>小規模河川等での水替え工法(樋工法)原始的だか効果抜群
